今年項目開工已過兩個月,雨季還未來臨,正是施工好時期。本年度的總控制計劃不變,封頂等重要節點務必完成。各專業的完成節點也根據現場實際情況和公司要求做了詳細的計劃。講進度,早在把控質量的前提條件,每道工序應有專人跟進落實,并有跡可查;同時安全亦不容忽視。
新的一年,政府部門對在建工程項目的安全、質量更加重視。質安站、街道辦等政府部門對項目的檢查更加頻繁。加上項目部保持每周每月組織的四方安全文明施工檢查--對現場全面檢查、排除隱患;對安全用品全面檢查,發現過期或損壞立刻要求更換;要求消防通道必須暢通,消防用品合格及消防用水各區域、各樓層布置到位;并督促施工現場道路及時灑水、清掃,各層面的材料規整、垃圾清理,確保文明施工。
施工質量層層把控,由專人跟蹤監督落實整改,把質量通病問題量降到最低點?,F場遇到技術難題,及時會同公司設計部和設計院相關專業工程師到現場給施工單位解決,利于工作順利進行;同時采購部、審核部及審計中心同事經常到現場巡查,如現場有簽證、見證的事宜都能及時掌控最新信息。

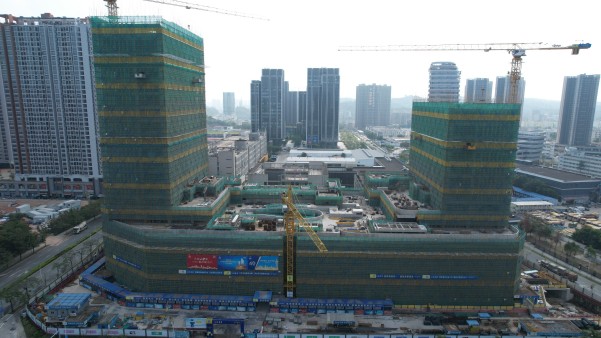

進度方面,A座14層疊合板安裝,但與B座19層有5層的進度差距。公司要求在保證B座進度的前提下,采取措施加快A座的進度,保證能按總進度節點完成封頂。裙樓及變電站主體基本完成;地下室三、二層砌墻作業火熱進行中;A座標準層的清水樣板隔墻腰梁也已經綁扎鋼筋和封裝鋁模。機電專業除了緊跟主體的節奏預留預埋外,其他安裝工作從地下室往裙樓、塔樓逐層進行。幕墻單位預留預埋與土建同步,同時也不甘落后地完成裙樓放線和玻璃樣板安裝,最終待老板定樣;裙樓中庭滿堂腳手架搭設方案也基本定案。幕墻單位的進場,以及其他各專業、工序交叉作業,項目部現場的管理和協調工作很重要,加上公司團隊的協助,施工進度很順利。公共區裝修圖紙也基本確定,公司負責裝修的工程師已經早早派駐項目,開始介入管理工作。
本月項目很是熱鬧,除了施工作業正常運行,公司老板、副董及高層領導多次蒞臨現場觀察施工進度并作重要指示;租賃部也帶領客戶參觀項目現狀,項目部一路陪同講解。望新時代廣場項目順利封頂,建完售罄。
